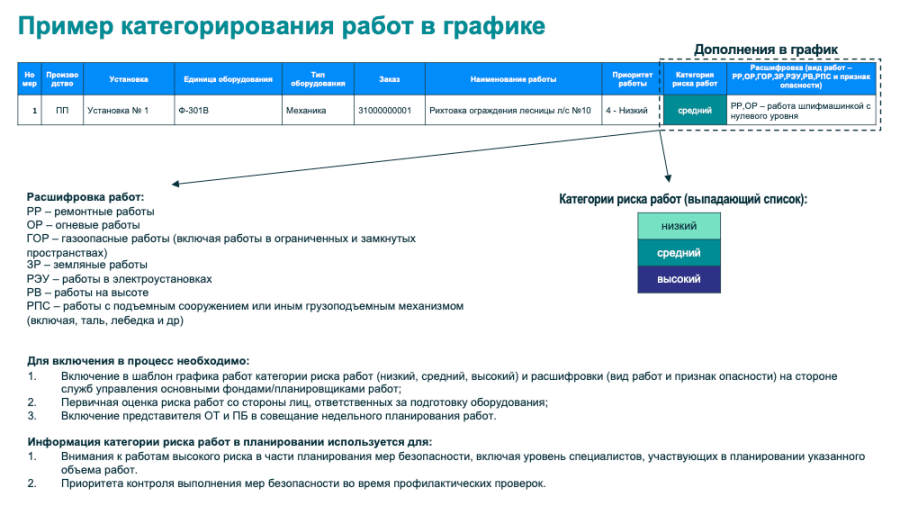

В рамках изменения подходов по планированию и проведению работ была внедрена практика ранжирования работ по категории риска.
Решаемая проблема - это изменение процессов планирования и контроля более рискованных видов ремонтных работ по сравнению с менее рискованными.
По сути работы распределяются на несколько уровней риска исходя из исторических данных внутри компании, отрасли, открытых источников данных, опыта успешных компаний в части управления травматизмом.
В рамках решения кейса в процесс планирования работ было внедрено понятие «категории риска работ», выделено 3 категории (работы низкого риска, работы среднего риска, работы высокого риска), а также определено, при каких видах работ происходило наибольшее количество случаев травматизма либо происходили предпосылки к травмированию работников.
Результатом внедрения стало:
